Hors d’eau, hors d’air
Maison à étage en Corse

| Lieu | Corse | Modèle | T4 118 m² |
|---|---|---|---|
| Procédé | Blocs Reverbloc® – béton armé isolé | Chantier | Sept. 2022 – avr. 2023 |
- Terrain et fondations
- Murs Reverbloc
- Hors d’eau, hors d’air
- Second œuvre
- Maison livrée
Une fois les murs coulés, place à la structure qui porte l’étage et le toit : poutres, planchers, escalier, puis charpente et couverture.
Poutres, planchers et escalier

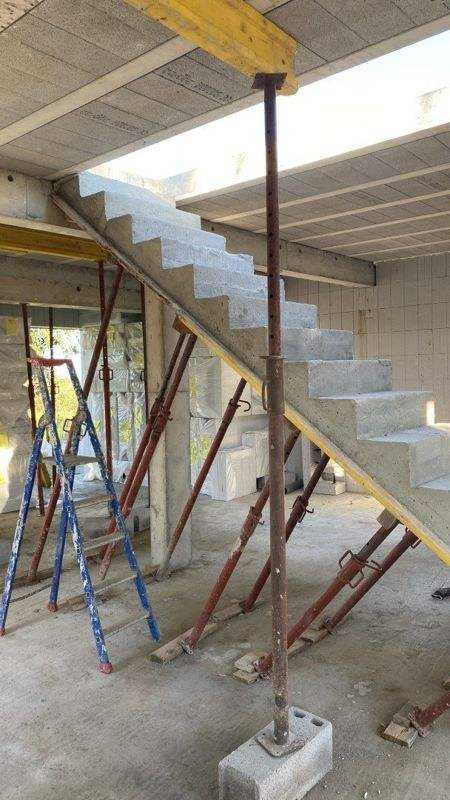

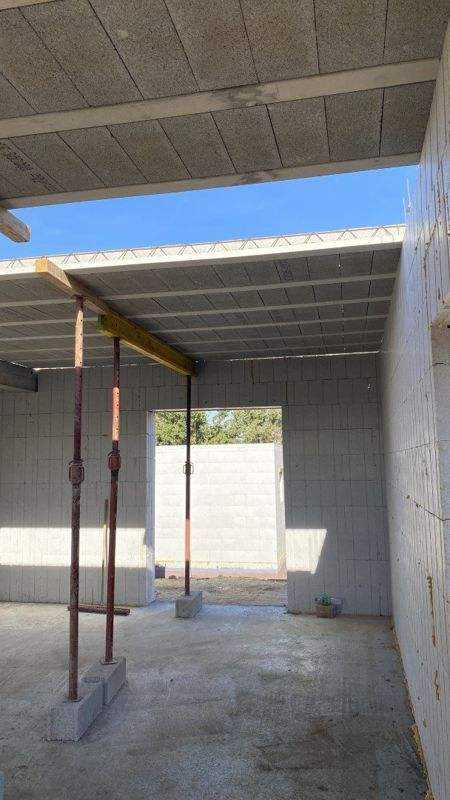

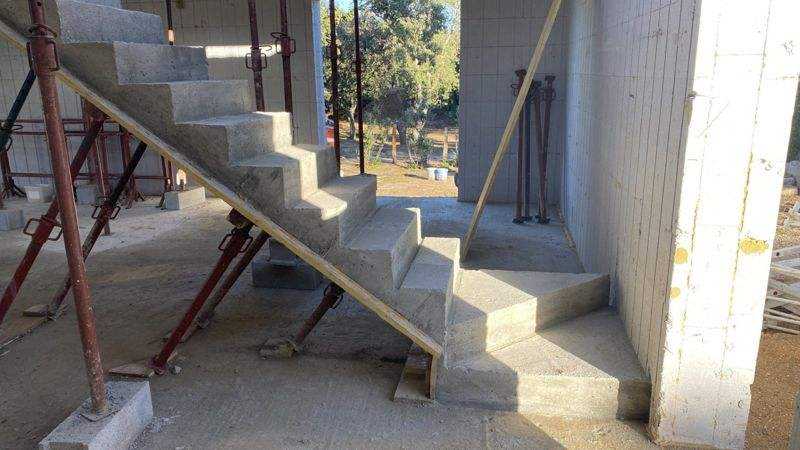

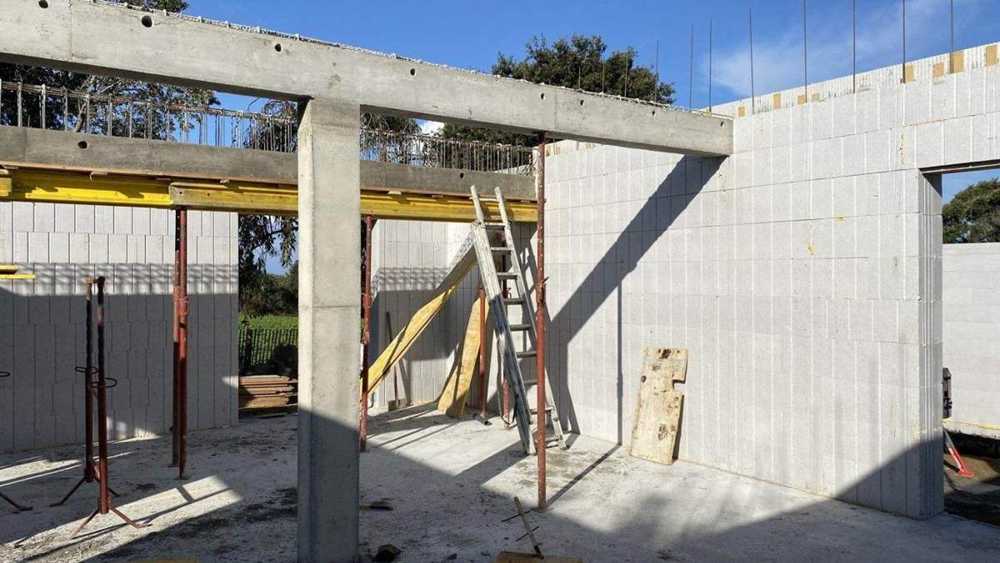

Début novembre, poteaux et poutres en béton sont en place, les planchers étayés. Le 24 novembre, l’escalier en béton est coulé et reste soutenu par ses étais le temps de la prise.

Charpente et couverture

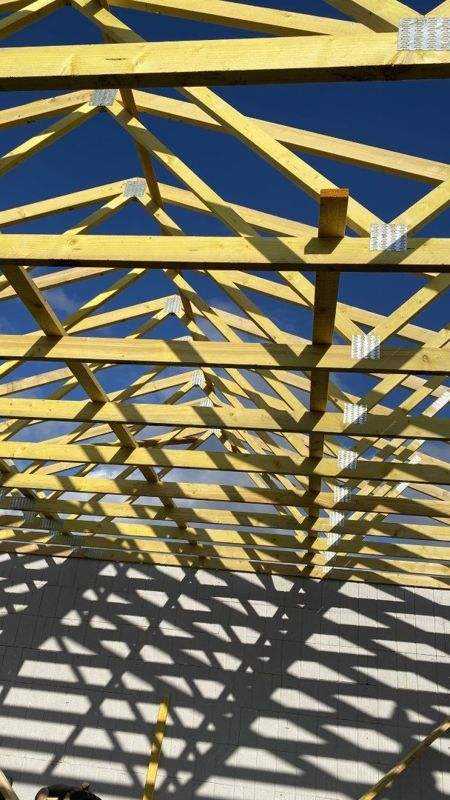

Le 7 décembre, la charpente en fermettes bois est posée sur les murs de l’étage. Mi-février 2023, la toiture en tuiles est terminée et les menuiseries sont en place : la maison est hors d’eau et hors d’air.
